Schlossgarten & Eversten Holz werden Klima-fit!
Die Temperaturen steigen, das Wasser wird knapp, das Artensterben nimmt zu. Der Schlossgarten und das Eversten Holz brauchen Schutz und müssen widerstandsfähiger gegen den fortschreitenden Klimawandel gemacht werden.
Die beiden denkmalgeschützten Orte sind nicht nur wichtiger Lebensraum für viele Tier- und Pflanzenarten. Ihre Gesundheit hat auch einen großen Einfluss auf unser Stadtklima: Die “grünen Lungen” Oldenburgs filtern die Luft und sorgen für frischen Sauerstoff in der aufgeheizten Stadt. Bis Ende 2025 hat das Projekt Klimaoasen Oldenburg daher zum Ziel, die beiden Stadtgärten durch verschiedene Klimaanpassungsmaßnahmen fit für die Zukunft zu machen!
Klimaoasen Oldenburg ist ein Kooperationsprojekt des Landesmuseums Natur und Mensch, des Instituts für Biologie und Umweltwissenschaften der Carl von Ossietzky Universität Oldenburg und der Stadt Oldenburg. Gefördert wird das Projekt im Rahmen des Bundesprogramms „Anpassung urbaner Räume an den Klimawandel“.
Die Vorhaben zur Klimaanpassung strukturieren sich um die folgenden vier Themenbereiche:
Sowohl im Schlossgarten und Eversten Holz werden dabei nicht nur verschiedene bauliche Klimaanpassungsmaßnahmen umgesetzt. Ziel des Projekts ist es auch, menschliche Erholungsbedürfnisse der Nutzer*innen mit ökologischen Ansprüchen zu verbinden, um das Bewusstsein für die Bedeutung von Stadtgrün zu schärfen und der Natur mehr Raum zu geben. Partizipation steht deshalb von Anfang an im Fokus.
Begleitet werden die Anpassungsmaßnahmen durch eine kulturwissenschaftliche Forschung des Landesmuseums Natur und Mensch Oldenburg sowie eine umweltwissenschaftliche Forschung des Instituts für Biologie und Umweltwissenschaften der Carl von Ossietzky Universität Oldenburg.

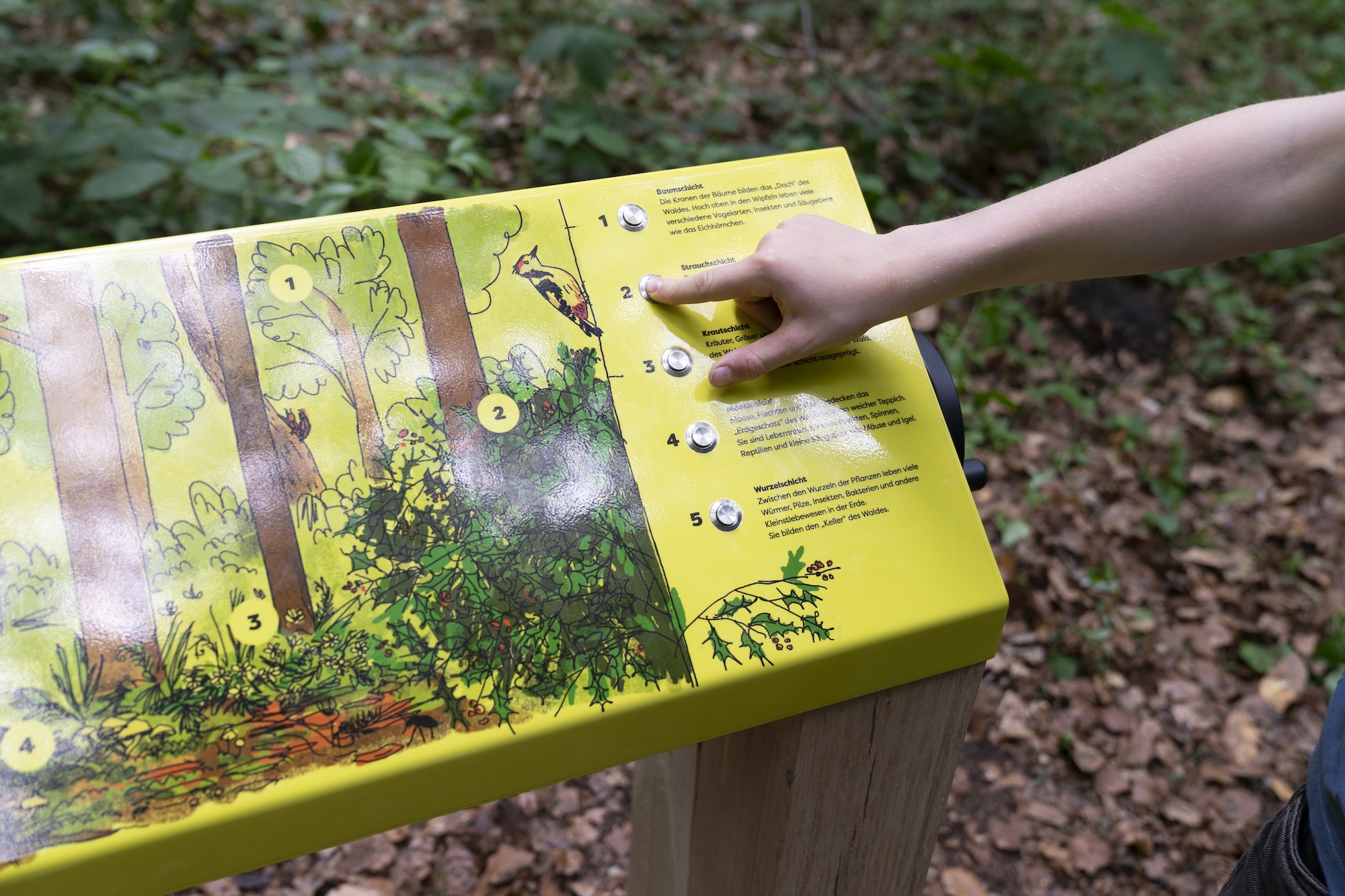

Klima-Rundgang
Klicke auf die Karten vom Schlossgarten oder vom Eversten Holz und starte den Klima-Rundgang! Der Rundgang erklärt dir die verschiedenen Schwerpunkte des Projekts Klimaoasen Oldenburg. Du findest auf den interaktiven Karten jeweils vier Punkte mit den Hauptthemen des Projekts. Klicke die Punkte auf der Karte an und erfahre, worum es dabei genau geht. Zu jedem dieser Checkpoints haben wir kleine Hotspots verteilt, die jeweils passende Beispiele beleuchten. Sie tauchen als Dreiecke mit Nummern auf den Karten auf. Klicke sie an und lies dir die Infos durch.
Den Klima-Rundgang gibt es auch live! Im Schlossgarten und im Eversten Holz stehen die Checkpoints mit ihren Hotspots an den Orten auf den Karten. Du kannst vor Ort mit einem Flyer oder mit dieser Online-Version beim Spazierengehen einfach in Ruhe alles ablaufen.
Beteiligungsmöglichkeiten
Baustellen-News
-
Ein neuer Meilenstein ist erreicht! - Aktueller Stand der Maßnahmen
30. Oktober 2024- Baublog
Ein neuer Meilenstein ist erreicht! - Aktueller Stand der Maßnahmen
02. September 2024
Hinsichtlich der Umsetzung der baulichen Klimaanpassungsmaßnahmen im Rahmen des Projekts Klimaoasen, wurde ein neuer Meilenstein erreicht: Die Bauunterlage wurde erfolgreich genehmigt! Damit geht es nun in die Detailplanung der Maßnahmen und folglich mit großen Schritten in Richtung Umsetzung der nächsten Maßnahmen.
Bei Planungsverfahren erscheint es oft so „als würde da ja gar nichts passieren, dabei rennt doch die Zeit davon“, sodass in der Bevölkerung schnell eine gewisse Ungeduld entsteht. Dabei erfordern entsprechende Förderprojekte des Bundes von der Planung bis zur Umsetzung der Maßnahmen erstmal viel Bürokratie und Planungsleistung im Hintergrund, um überhaupt eine ausreichend detaillierte Planung vorliegen zu haben und umsetzen zu können. Bevor wir auf den aktuellen Planungsstand eingehen, möchten wir daher zunächst den grundsätzlichen Ablauf entsprechender Planungsverfahren von der Planung bis zur Umsetzung der Maßnahmen erläutern.Grundsätzliches zum Ablauf entsprechender förderrechtlicher Planungsverfahren: Von der Beantragung, über die Planung, bis zur Umsetzung der baulichen Anpassungsmaßnahmen müssen unterschiedliche sogenannte Leistungsphasen durchlaufen werden - von Phase zu Phase wird die Planung immer detaillierter und die Kostenkalkulation konkreter. Die Projektleitung von Klimaoasen Oldenburg ist angesiedelt beim Landesmuseum Natur und Mensch. Gesteuert wird der Planungsprozess der baulichen Klimaanpassungsmaßnahmen jedoch durch das Staatliche Baumanagement Region Nord-West.
Planungsverlauf der baulichen Maßnahmen von 2022 bis heute:
In 2022 lag der Fokus zunächst auf dem Bilden von Strukturen hinsichtlich der Zusammenarbeit mit dem Staatlichen Baumanagement. Anfang 2023 wurde das Projekt kostenneutral um ein Jahr verlängert (bis 31.12.2025). Ab Januar 2023 wurden Begehungen in den Liegenschaften durchgeführt (Phase 1) sowie die Planungsleistungen für die Freiraumplanungen ausgeschrieben und an entsprechende Planungsbüros vergeben (Phase 2). Ab Sommer 2023 wurden von den Planungsbüros Fachplanungen, erste Kostenkalkulationen und Terminpläne vorgelegt (Phase 2-3).
Im Herbst 2023 startete dann die Umsetzung der ersten baulichen Maßnahme „Entschlammung der Pferdetränke“ , für die ein vorzeitiger Maßnahmenbeginn beantragt wurde. Das heißt, dass die Maßnahme durchgeführt werden durfte, bevor die eigentliche Bauunterlage (Phase 4) geprüft wurde. Dies begründete sich in Schutzzeiten, die eingehalten werden mussten, um im Gewässer lebende Amphibien nicht zu gefährden und einer möglichen Behinderung der Ausführung der weiteren Maßnahmen, wenn der nächstmögliche Umsetzungszeitraum gewählt worden wäre. Die Entschlammung der Pferdetränke konnte daher bereits erfolgreich durchgeführt und abgeschlossen werden.
Anfang Februar 2024 wurde die Bauunterlage für alle baulichen Anpassungsmaßnahmen (mit Ausnahme der Entschlammung der Pferdetränke, die ja bereits umgesetzt wurde) fertiggestellt und abgegeben. Diese wurde über mehrere Monate vom Niedersächsischen Landesamt für Bau und Liegenschaften (NLBL) und dem Bundesinstitut für Bau-, Stadt- und Raumforschung (BBSR) als Fördermittelgeber geprüft und schlussendlich Ende August 2024 genehmigt. Die Genehmigungsplanung (Phase 4) liegt damit vor.
Ausblick: Als nächster Schritt folgt nun die Ausführungsplanung, d.h. auf Basis weiterer Vermessungen und Prüfungen werden die Detailplanungen für die bauliche Umsetzung der Maßnahmen erstellt. Anhand von Ausschreibungen werden Gewerke gefunden, die die Baumaßnahmen dann schlussendlich umsetzen.
Bauliche Klimaanpassungsmaßnahmen: Aktueller Stand & Ausblick
Entschlammung der Pferdetränke:
Diese Maßnahme startete bereits im September 2023 als vorgezogene Maßnahme in die Umsetzung und wurde im Frühjahr 2024 erfolgreich abgeschlossen.
Wegebau Schlossgarten:
Die Planungsunterlagen der Genehmigungsplanung (Phase 4) wurden mit der Bauunterlage erfolgreich genehmigt. Aufgrund eines vorzeitigen Maßnahmenbeginns erfolgte bereits eine detaillierte Planung und entsprechende Gewerke wurden ausgeschrieben und erfolgreich vergeben (Phase 5). Die Bauphase ist nach aktuellem Stand für September 2024 - Frühjahr 2025 geplant (Phase 6).

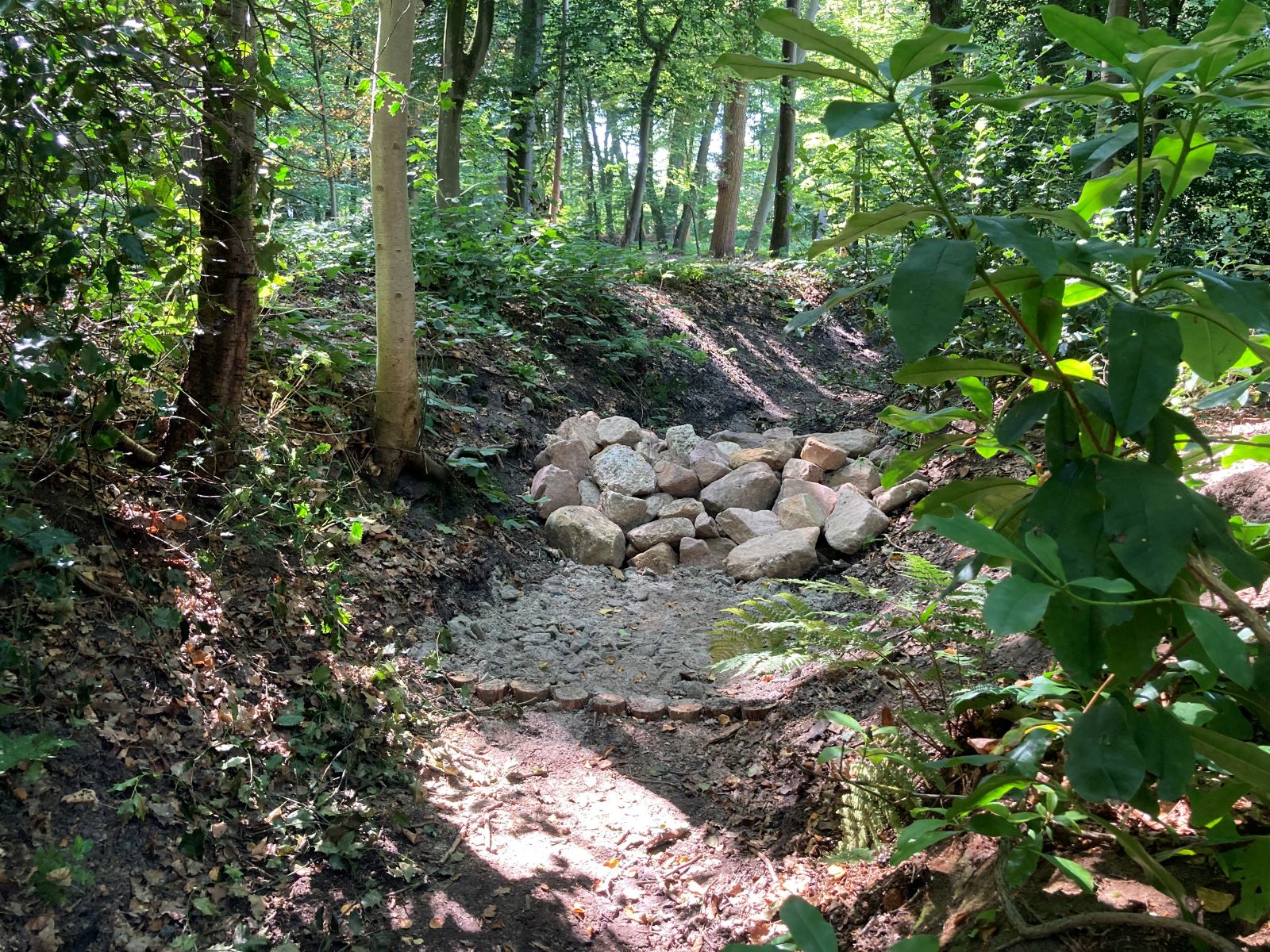

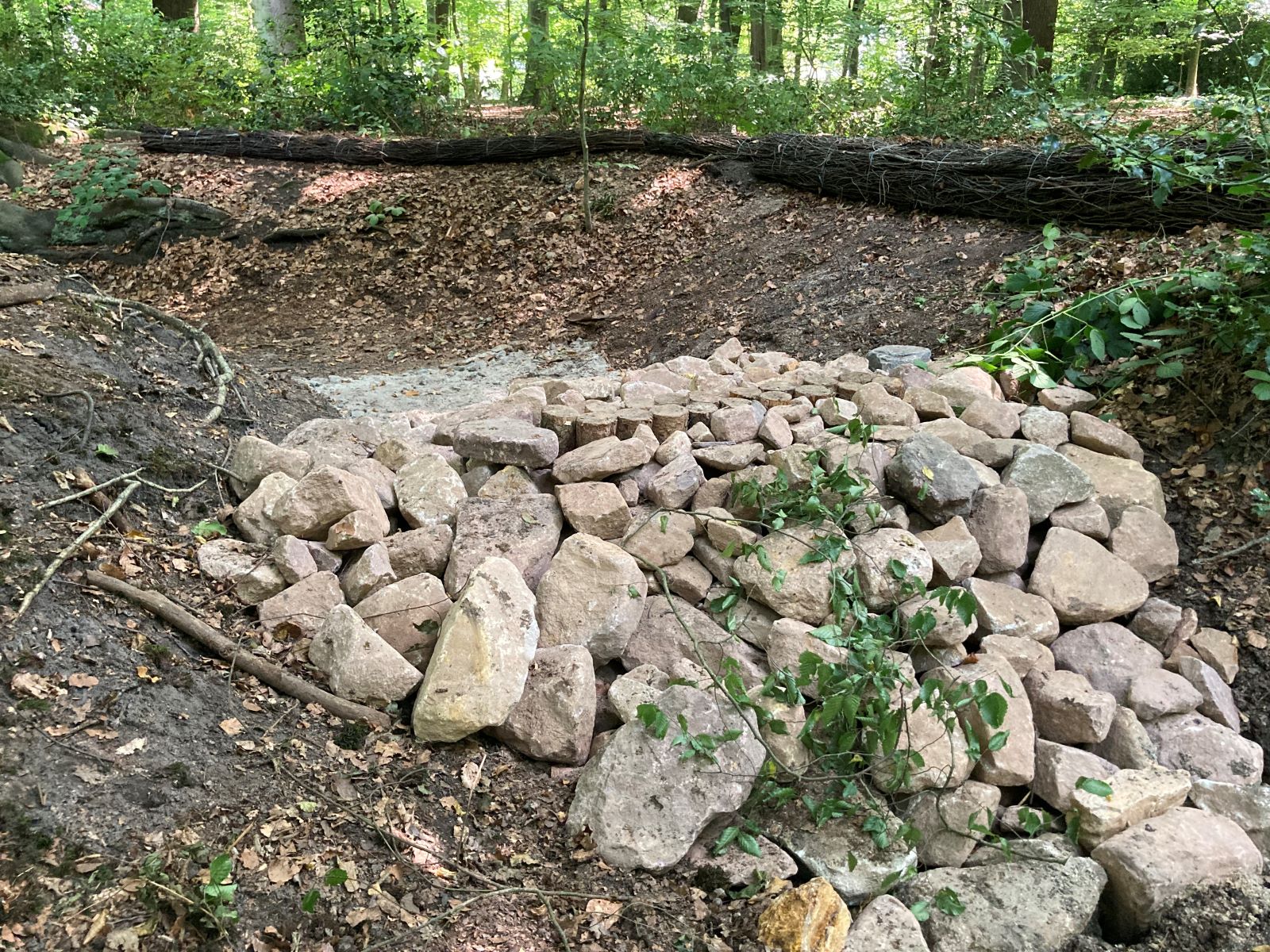

Renaturierung Hausbäke:
Die Planungsunterlagen der Genehmigungsplanung (Phase 4) wurden mit der Bauunterlage erfolgreich genehmigt. Die Ausschreibung der Gewerke läuft aktuell. Eine detaillierte Planung ist im Prozess (Phase 5). Die Bauphase ist nach aktuellem Stand für Winter 2024 - Frühjahr 2025 geplant (Phase 6).

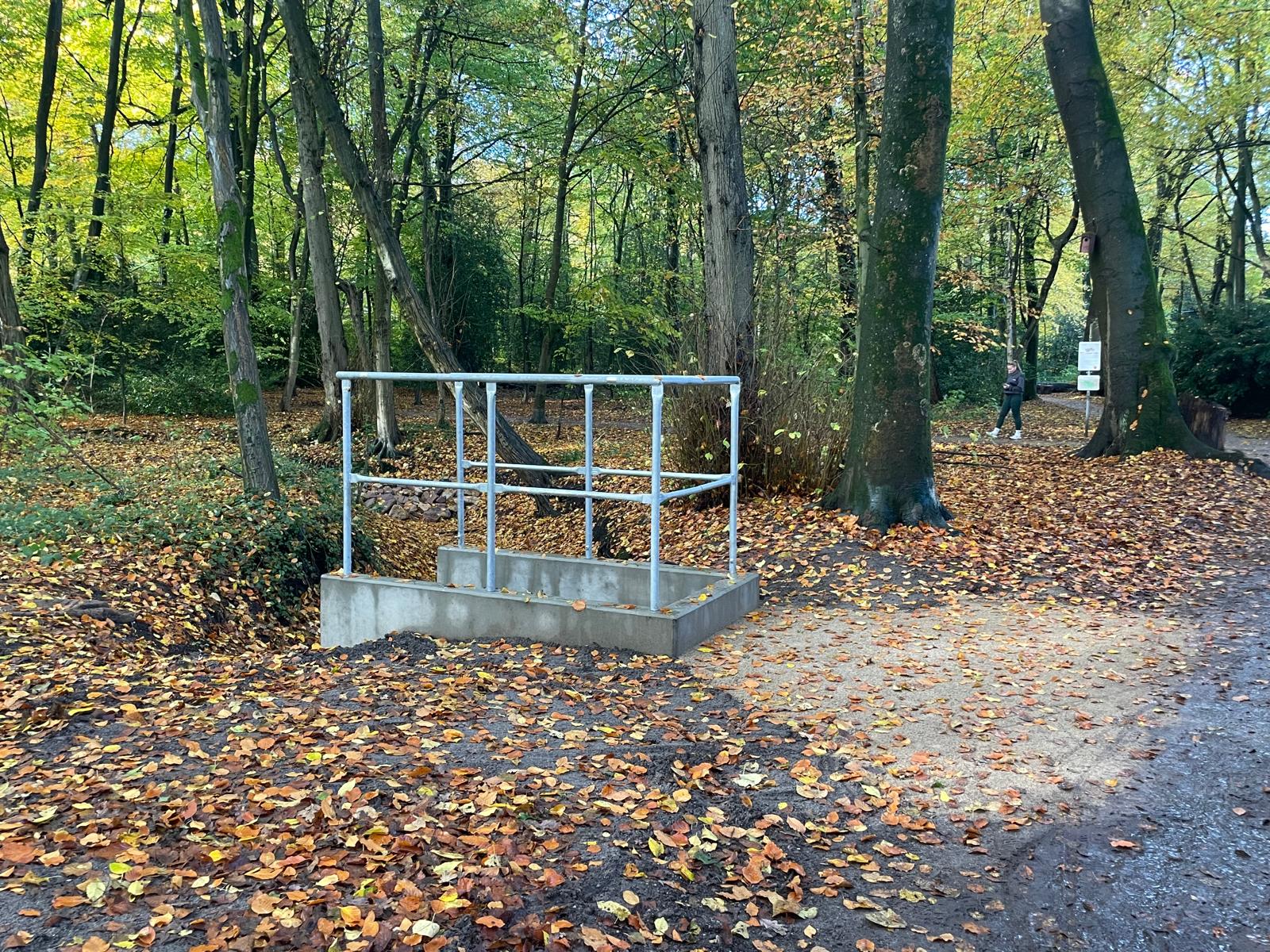

Sanierung Grabensystem Eversten Holz:
Die Planungsunterlagen der Genehmigungsplanung (Phase 4) wurden mit der Bauunterlage erfolgreich genehmigt. Die Ausschreibung der Gewerke läuft aktuell. Eine detaillierte Planung ist im Prozess (Phase 5). Die Bauphase ist nach aktuellem Stand für Winter 2024 - Frühjahr 2025 geplant (Phase 6).
Wegebau Eversten Holz:
Die Planungsunterlagen der Genehmigungsplanung (Phase 4) wurden mit der Bauunterlage erfolgreich genehmigt. Es folgt nun eine detaillierte Planung und die Ausschreibung der Gewerke (Phase 5). Die Bauphase ist nach aktuellem Stand für Frühjahr 2025 - Sommer 2025 geplant (Phase 6).Weitere Klimaanpassungsmaßnahmen: Aktueller Stand & Ausblick
Baumkataster, Baumpflegemaßnahmen & Baumerhalt: Die Maßnahmen wurde erfolgreich bei einer umsetzenden Firma beauftragt. Die Umsetzung ist ab Herbst 2024 - Winter 2025 geplant.
Konzept für klimaresiliente Nachbepflanzung: Die Maßnahme wurde erfolgreich bei einer umsetzenden Firma beauftragt. Die Umsetzung ist ab Herbst 2024 - Winter 2025 geplant.

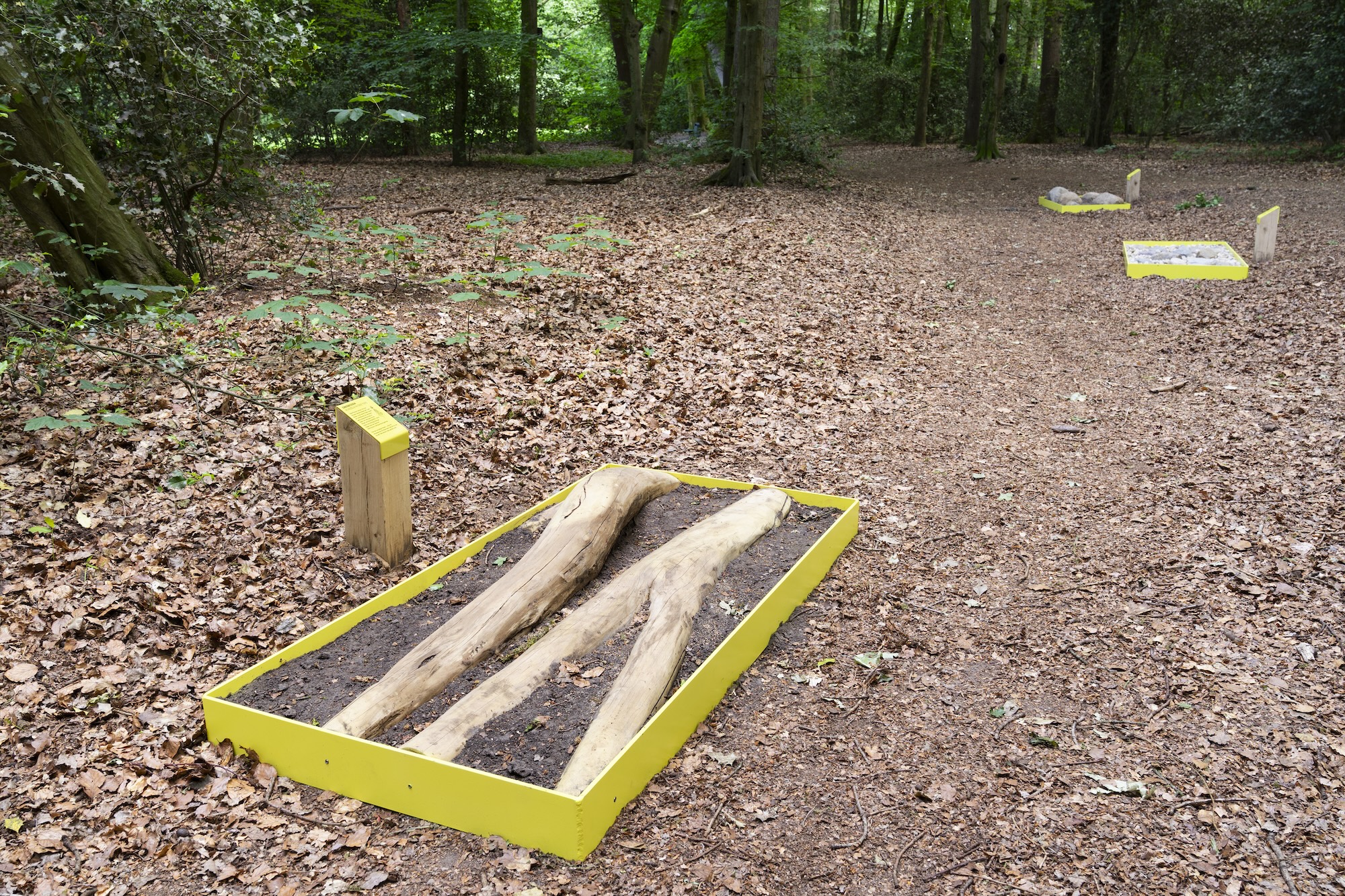

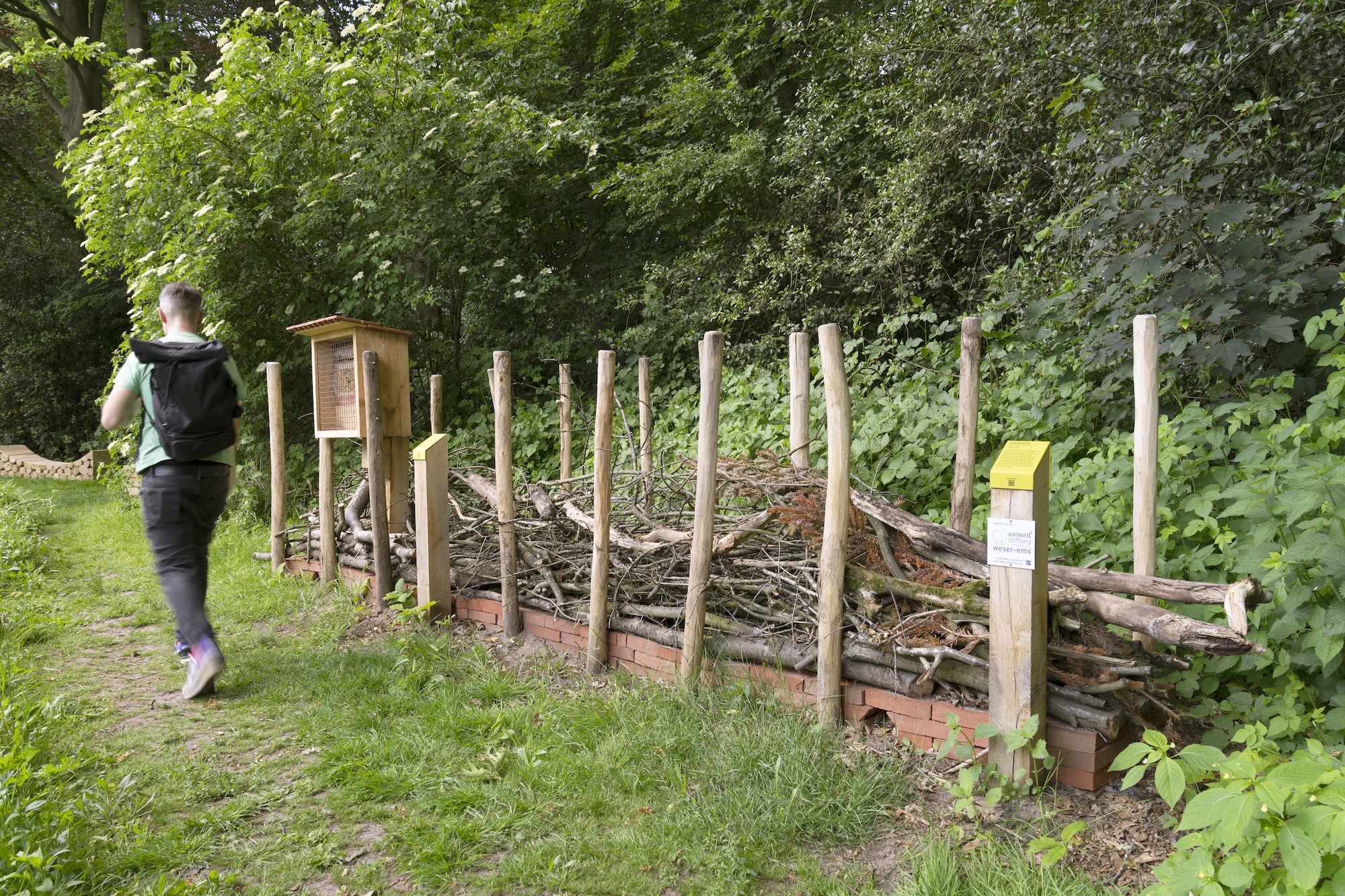

Ertüchtigung von Lebensräumen: Diese Maßnahme ist für 2025 vorgesehen.
Naturnahe Uferbepflanzung Pferdetränke: Diese Maßnahme wurde im April 2024 erfolgreich abgeschlossen.
Wegeleitsystem Eversten Holz: Diese Maßnahme ist für 2025 vorgesehen.
Mentale Klimaanpassungsmaßnahmen: Aktueller Stand & Ausblick
Im Jahr 2022 erfolgte mit der Dialogoase im Gleispark eine Bedarfsermittlung, um die Frage zu klären, welche Art von Informationen und Veranstaltungen die Oldenburger*innen brauchen. Daraus folgte die Entwicklung unterschiedlicher Veranstaltungsformate. In 2023 startete Klimaoasen Oldenburg dann eine Veranstaltungs-Offensive mit verschiedenen Angeboten für alle Oldenburger*innen. Ziel war ein offener Dialog zu bestimmten Fragestellungen, vor allem zum Nutzungsverhalten. Aus dem gewonnenen Wissen wurden durch kulturwissenschaftliche Methoden Handlungsoptionen und -empfehlungen abgeleitet. Die Erkenntnisse aus den Veranstaltungen fließen in geplante Hands-On-Stationen ein, die auch über die Projektlaufzeit hinaus in den Liegenschaften nutzbar sein sollen. Diese werden aktuell geplant und sollen in 2025 umgesetzt werden. Genaueres wird bekanntgegeben, wenn die Konzepte für die Stationen erarbeitet wurden.
Auch in 2024 gibt es weiterhin Veranstaltungen, um die Bevölkerung über die geplanten Maßnahmen zu informieren und sie für Naturprozesse und die Auswirkungen des Klimawandels auf die Gartendenkmäler zu sensibilisieren.
-
Aktuelle Baustellen-Infos: Wegesanierung im Schlossgarten
23. September 2024- Baublog
Aktuelle Baustellen-Infos: Wegesanierung im Schlossgarten
20. September 2024
Stand: 20.09.2024
Mit der Bewilligung der Bauunterlage, als neuem Meilenstein für die Umsetzung der baulichen Klimaanpassungsmaßnahmen im Projekt Klimaoasen, können nun die Sanierungsarbeiten an den Wegen im Schlossgarten starten. Alle Informationen zum aktuellen Stand der Baumaßnahmen finden sich in diesem Artikel, der regelmäßig aktualisiert wird:Warum werden die Wege saniert?
Im Rahmen der Sanierungen werden Stolperfallen beseitigt und die Barrierefreiheit verbessert. Verwendet wird als Wegebelag dabei der wasserdurchlässige Baustoff Sabalith, mit dem in den vergangenen Jahren bereits viele Wege im Schlossgarten versehen wurden. Durch die Verwendung dieses nachhaltigen Belags wird die Kanalisation entlastet, Grundwasser kann sich neu bilden und das bodennahe Kleinklima wird verbessert. Die wassergebundenen Wegedecken heizen sich bei starker Sonneneinstrahlung nicht auf, sondern kühlen durch die Verdunstung des gespeicherten Wassers die Umgebung. So können zum Beispiel Kleintiere und Insekten auch an heißen Sommertagen die Wege leichter überqueren.
Zeitraum der Bauarbeiten
Am Donnerstag, den 05. September 2024 startet die Einrichtung der Baustelle. Der Bauzeitraum umfasst etwa 4-5 Monate und ist stark witterungsabhängig. Die Baumaßnahmen werden voraussichtlich im Februar 2025 beendet.
Welche Wege werden saniert?
Aus den Projektmitteln können nicht alle Wege im Schlossgarten saniert werden. Saniert wird im Rahmen des Projektes Klimaoasen daher ausschließlich der Wegabschnitt im Blumengarten. Auch die Pflasterung in der offenen Sitzhalle wird erneuert.
Sperrungen
Der Blumengarten wird im Zeitraum der Baumaßnahmen gesperrt. Die Baustelle hat durch Baustellenzufahrten etc. auch Auswirkungen auf die Zugänglichkeit weiterer Wege im Schlossgarten. Welche Wege aktuell gesperrt sind, ist auf der Karte zu sehen:
-
Baubeginn für die Wegesanierung im Schlossgarten
23. September 2024- Baublog
Baubeginn für die Wegesanierung im Schlossgarten
03. September 2024
Im Projekt Klimaoasen Oldenburg wurde mit der Bewilligung der Bauunterlage durch den Fördermittelgeber, dem Bundesinstitut für Bau-, Stadt- und Raumforschung (BBSR), ein neuer Meilenstein für die Umsetzung der baulichen Klimaanpassungsmaßnahmen erreicht. Damit geht es nun mit großen Schritten in Richtung Umsetzung der nächsten baulichen Anpassungsmaßnahmen.
Als nächste Maßnahme startet am Donnerstag, den 05. September 2024 die Sanierung der Wege im Schlossgarten. Die Baumaßnahmen werden voraussichtlich im Februar 2025 beendet. Saniert wird im Rahmen des Projektes Klimaoasen ausschließlich der Wegabschnitt im Blumengarten.Im Rahmen der Sanierungen werden Stolperfallen beseitigt und die Barrierefreiheit verbessert. Verwendet wird als Wegebelag dabei der wasserdurchlässige Baustoff Sabalith, mit dem in den vergangenen Jahren bereits viele Wege im Schlossgarten versehen wurden. Durch die Verwendung dieses nachhaltigen Belags wird die Kanalisation entlastet, Grundwasser kann sich neu bilden und das bodennahe Kleinklima wird verbessert. Die wassergebundenen Wegedecken heizen sich bei starker Sonneneinstrahlung nicht auf, sondern kühlen durch die Verdunstung des gespeicherten Wassers die Umgebung. So können zum Beispiel Kleintiere und Insekten auch an heißen Sommertagen die Wege leichter überqueren.
